Проект производства работ

Последовательность, увязка между собой и продолжительность выполнения работ по сооружению тепловых сетей принимается в соответствии с проектом производства работ (ППР). Он является также руководящим материалом для текущего планирования и оперативного руководства строительством тепловых сетей, а также для контроля и учета строительного производства. ППР составляют на основе ПОС по рабочим чертежам на строительство новых или реконструкцию и расширение действующих тепловых сетей, а также на выполнение отдельных видов строительно-монтажных работ и работы подготовительного периода.

ППР разрабатывает генеральная подрядная строительная организация вместе с субподрядными строительно-монтажными и специализированными организациями на основе решений, принятых в ПОС с учетом плана;организационно-технических мероприятий строительно-монтажных организаций. Строительство тепловых сетей без утвержденных в установленном порядке ППР запрещается. Затраты, связанные с разработкой ППР, а также с привязкой проектов к местным условиям, осуществляются каждой строительной организацией за счет ее накладных расходов.

Проектные организации разрабатывают ППР как исключение в тех случаях, когда имеются заказы строительно-монтажных организаций. Эти работы выполняются на основе договоров, причем разработка осуществляется, как правило, непосредственно на строительных площадках. При особой сложности схемы участков теплопроводов (например, воздушных мостовых переходов или подводных через реки), сложности условий производства работ и в случае применения новых конструкций или строительных материалов, по решению организации, утвердившей технорабочий (технический) проект, разработку ППР выполняет проектная организация за счет средств на проектирование.

Для разработки ППР необходимы следующие исходные данные: сводная смета; проект организации строительства; рабочие чертежи; задание на разработку ППР (сведения об объеме и сроках строительства); сведения о сроках и порядке поставок готовых конструкций, материалов, даталей и оборудования, о наличии технических средств, кадров и др.

ППР на строительство тепловых сетей должен содержать:

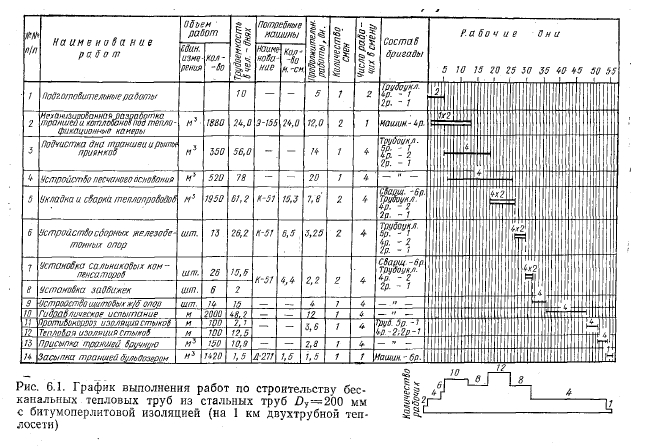

1) календарный план (график) производства работ или сетевой график по объектам с указанием последовательности и сроков выполнения строительно-монтажных работ в целом. Пример календарного графика на строительство бесканальных тепловых сетей с битумоперлитной изоляцией показан на рис. 6. 1. :

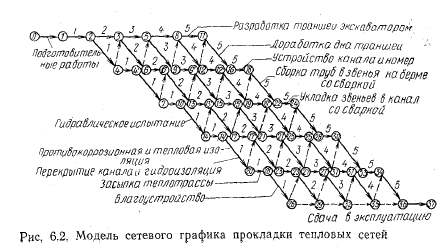

Следует отметить, что Сетевые графики не находят широкого применения на строительстве линейной части трубопроводов, в частности, тепловых сетей (за исключением строительства подводных и воздушных переходов через крупные водные преграды), прежде всего потому, что набор работ здесь небольшой (примерно от 10 до 20 наименований). Пример сетевого графика на прокладку тепловых сетей приведен на рис. 6.2.

Сетевые графики, на наш взгляд, целесообразно применять для строительства крупных комплексов, включающих большое количество видов строительно-монтажных и специальных работ, в том числе и по строительству тепловых сетей, когда может потребоваться оптимизация графиков, особенно при наличии автоматизированных систем управления строительством с применением ЭВМ. Кроме того, традиционные календарные планы (графики) производства работ по строительству теплопроводов отличаются простотой построения, возможностью варьирования объемом информации, предельной простотой корректировки в ходе строительства и, что особенно важно, наглядностью;

2) график поступления на объект труб, изоляционных материалов, строительных конструкций, деталей, полуфабрикатов, оборудования, арматуры и других материалов, согласованный с соответствующими управлениями производственно-технической комплектации;

3) график движения рабочих по профессиям;

4) график работы основных строительных и специальных машин, механизмов и комплектов оборудования (сварочного, водоснабжения и др.);

5) строительный генеральный план объекта с планом теплотрассы, с нанесением на нем всех действующих подземных коммуникаций и проектируемых трубопроводов, с указанием способа прокладки (в каналах,бесканально, в коллекторах, на мачтах и т. д.) с нанесением фундаментов мачт, камер, ниш и прочих строительных конструкций. На генеральном плане указывают: разделение трассы на отдельные строительные участки, места размещения плетей или звеньев труб, материалов, деталей и всех временных устройств, места размещений строительных механизмов, расположение ограждений; участков работ, места устройства пешеходных и проездных мостов/мероприятия техники безопасности и противопожарные мероприятия;

6) технологические карты на сложные по составу и исполнению работы, а также на работы, выполняемые по новым технологическим и организационным схемам и с использованием новой техники. На остальные виды работ составляют схемы производства работ (на каждый вид или совмещенные) или используют типовые технологические карты после их привязки к конкретным условиям строительства тепловых сетей;


7) рабочие чертежи временных зданий и сооружений (складов, бытовок, навесов и т. д.);

8) мероприятия по технике безопасности, производственной санитарии и противопожарной безопасности, требующие проектной разработки и отвечающие конкретным условиям строительства тепловых сетей;

9) решения по охране окружающей среды на весь период строительства тепловых сетей;

10) пояснительная записка, которая должна содержать все необходимые обоснования принятых в ППР решений, расчеты потребности в ресурсах и графический материал, а также следующие технико-экономические показатели: общая продолжительность строительства тепловой сети, в том числе продолжительность периода подготовки строительного производства; механо-вооруженность производственных подразделений, выполняющих отдельные виды работ, их энерговооруженность; уровень индустриализации строительства; трудоемкость (в человеко-днях на 1 км или 1 м теплопровода); среднедневная выработка по строительству теплосети в целом и среднемесячная выработка на одного рабочего (в рублях за месяц).

При разработке проекта производства работ необходимо учитывать: достижение непрерывности и поточности производства; максимальное внедрение в производство готовых конструкций, узлов и деталей заводского изготовления; максимальную комплексную механизацию всех строительно-монтажных процессов с применением дл-я этих целей специальных машин, со сменным оборудованием, средств малой механизации, контейнерной доставки материалов и т. д.; уменьшение объема и количества временных сооружений и установок путем использования соответствующих передвижных или сборно-разборных инвентарных конструкций; использование наиболее прогрессивной и безопасной технологии и последовательности отдельных работ, что решается использованием существующих или разработкой специальных технологических карт (ТК), карт труда (КТ) и других документов; организацию контроля за ходом и качеством строительно-монтажных работ.

Для строительства тепловых сетей небольшой протяженности и небольших диаметров ППР можно ограничить календарным планом (графиком) производства работ, строительным генеральным планом, схемой производства основных видов работ и краткой пояснительной запиской. ППР должен быть утвержден главным инженером строительно-монтажной организации и передан на объект не позднее чем за два месяца до начала работ. ППР согласовывают с организациями, дающими разрешение на производство работ. При изменениях условий работ в ППР могут быть внесены коррективы, обеспечивающие выполнение плана работ по объекту в установленные сроки.

Авдолимов Е. М., Шальнов А. П. Водяные тепловые сети. — М.: Стройиздат, 1984.
